检查井模具是圆形的钢模板,是由内外模组合而成的,浇筑以后外观质量好。可按照施工图纸的直径和高度加工相对应的定型钢模板,可完成曲面、环面混凝土构物的浇筑,模板分块,使用螺丝连接固定,连接处有加强扁钢,因此浇筑的时候不会发生跑浆或者漏浆的问题。连接的钢模板的加强筋不仅防止出现跑浆还加固了模板整体的稳定性,模板的浇筑面经过打磨抛光流程,因此呢浇筑的构件成形效果光滑。
定型检查井模具的构造:由两块尺寸完全相同的半圆钢模板组合而成,根据浇筑检查井的直径折弯制作,相应的圆内外模则根据壁厚来确定;外模板的固定:使用螺丝螺栓连接筋板,模板的背板焊接有若干加强筋,加强筋的密度大约为30公分,加强筋严格按照截面的曲度制作并焊接;内模板的固定:跟外模板基本相同,但是背板在内侧,外侧是浇筑面,内模板一般会做成3节分块,这样做的目的是为了方便拆模。
检查井模具的施工:一般检查井模具的高度做成1米或者1.5米,高度按延长米叠加,部分井筒的高度不确定那么可以制作一些调节圈来调节井体的高度。常用的尺寸有内径1米外径1.4米,内径1.25米外径1.65米等。

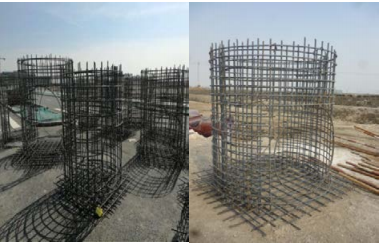

检查井的钢筋绑扎及安装:钢筋原材料检验合格后进行圆形检查井钢筋绑扎,现场采用加工场地集中下料加工绑扎成型后,板车运输至现场直接安装。集中加工4人每天可加工2个钢筋笼,速度快,质量有保证,省去了钢筋二次绑扎的过程,钢筋保护层质量有保障,节约工期。检查井基础验收合格后即可进行钢筋笼安装,安装后详细复测井位及井筒垂直度以及两侧预留管道口位置。
底板混凝土浇筑:检查井钢筋笼验收合格后浇筑检查井底板混凝土,底板混凝土厚度0.4m,一次摊铺浇筑,振捣棒振捣密实。混凝土初凝后在井筒位置处进行凿毛,混凝土强度一般达到3MPa后进行井筒模板安装及混凝土施工。
检查井内模安装:检查井内模板分块吊装到检查井位置,三格部件使用螺丝连接好。内模安装前确保钢筋笼质量合格、垫块及预留口位置正确,将底板混凝土连接处清理干净,并在结合部位刷一层水泥浆。内模吊装到位后,检查模板尺寸及位置确保模板尺寸及位置正确。
检查井外模安装:外模也是采取现场组装的模式,安装前亚奥根据检查井连接管道外径大小,门型孔要和管道的位置对准,在检查钢筋及垫块及尺寸是否正确,与底板连接处是否凿毛并涂刷水泥浆。检查合格后在模板挖侧用钢箍进行固定,间距30公分。
检查井井筒混凝土浇筑:混凝土浇筑前,应对模板进行尺寸大小,安全及稳定性的检查,并在内模四周张贴红色胶带,用以标识井室混凝土的浇筑高度。检查井无误经监理工程师验收合格后方可浇筑。混凝土浇筑采用吊斗下料,分层浇筑,每层高度30cm,振捣棒振捣密实。
检查井模具拆除:混凝土浇筑完成后,养护1-2天(冬季2-3天)情况下即可拆除模板。外模板的拆除就是将连接处的螺丝卸下,然后将模板打开即可。内模板应该拆卸螺丝后先将小块的梯形钢板拆除,然后再将剩下的两块钢板卸下。
